Collège Sayada : Point avancement des travaux au 08/05/2020

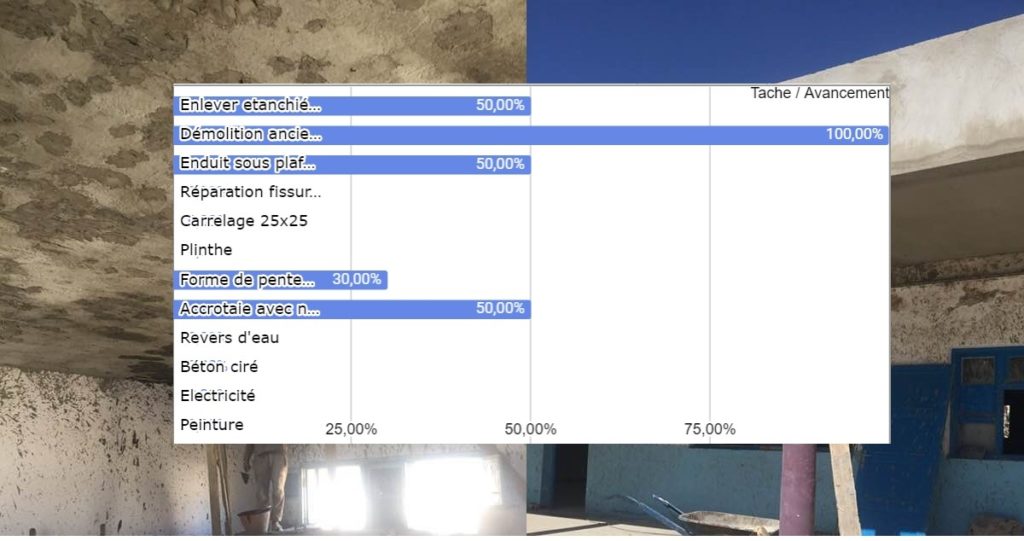

Maintenant que le budget pour la rénovation des 4 salles du collège a été bouclé avec votre persévérance et votre envi d’aider votre ville, nous faisons un point sur les travaux. Le graphe ci-dessus donne une idée sur l’état d’avancement de chaque tache et voici quelques précisions :
1. Enlever étanchéité et forme de pente : 2 salles sur 4 ont été terminés
2. Démolition ancien enduit : Tous l’enduit de plafond de toutes les salles a été démoli
3. Enduit sous plafond : 2 salles sur 4 ont vu leur plafond rénové
4 . Forme de pente + étanchéité (sp4) : Un peu plus d’une salle a été fini.
5. Acrotère avec nez : Les acrotères de 2 salles sur 4 ont été finis
Le reste des taches du premier lot ne sont pas encore entamés.
En parallèle au projet de rénovation des 4 salles de cours ( 2 salles + 2 laboratoires), un projet porté par des membres de l’association concerne la rénovation des toilettes (Filles et Garçons). Les toilettes Garçons ont été déjà rénovées (voir photos) alors que les toilettes Filles sont en cours de rénovation (voir photos).
